FTE(Full-Time Equivalent)とは?計算式と具体例でやさしく解説

FTEとは?


「資料に出てきたFTEって何の略?」
0.5 FTEとか書いてあるけど、どう数えるの?」

FTEは人事・経理・プロジェクト管理などでよく登場する指標ですが、略語のままだと意味がつかみにくい言葉です。本記事では、FTEの意味と読み方から、計算式・具体例、人月やヘッドカウントとの違いまで、はじめての方にもわかるように整理します。

結論:FTEとは「フルタイム勤務者◯人分」を表す指標

FTE(Full-Time Equivalent=フルタイム当量・常勤換算)とは、労働時間が異なる人員を「フルタイムで働く人◯人分」に換算した数値です。計算式は FTE = 対象者の労働時間 ÷ フルタイム勤務者の労働時間。たとえばフルタイムが1日8時間の職場で4時間働く人は0.5 FTEとなり、2人いれば合わせて1.0 FTEと数えます。

この記事でわかること

  • FTEの意味・読み方・正式名称
  • FTEの計算式と、具体例での数え方
  • ヘッドカウント・人月との違い
  • FTEが使われる場面とメリット・注意点

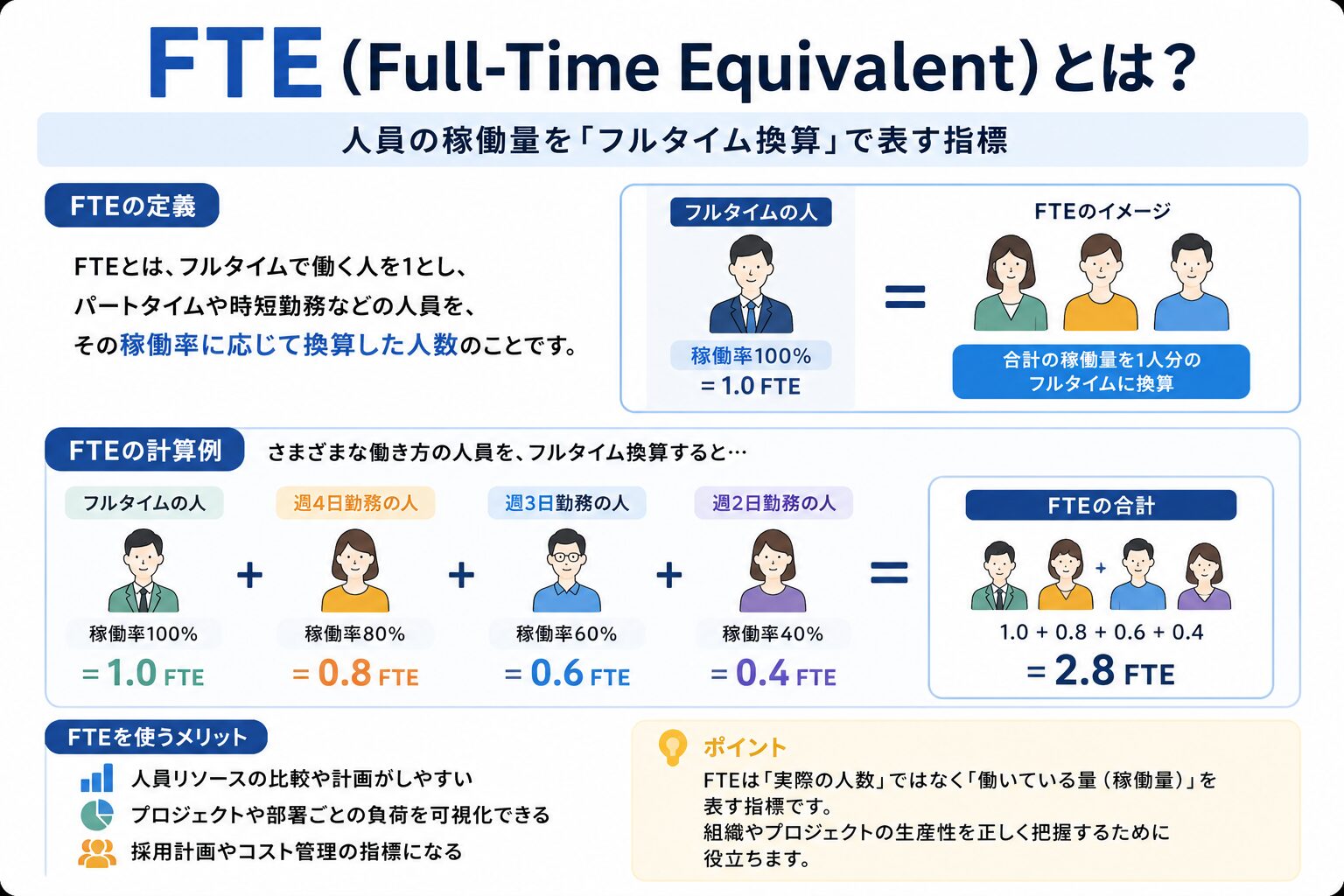

FTEとは?意味と読み方

FTEは「フルタイム勤務者◯人分」を表す換算指標

FTEとは、労働時間がバラバラな人員を「フルタイムで働く人なら何人分にあたるか」に換算した数値のことです。フルタイム勤務者1人を 1 FTE として基準に置き、短時間勤務の人はその割合に応じて0.5、0.75といった値で数えます。

たとえば「うちの部署はパートも含めて10人います」と言っても、勤務時間は人によって違います。そこで実際の戦力(業務量)が何人分あるのかを、時間を基準にそろえて表すのがFTEです。

FTEの読み方・正式名称

正式名称
Full-Time Equivalent

読み方
エフ・ティー・イー(そのままアルファベット読み)

日本語訳
フルタイム当量/常勤換算(数)

基準
フルタイム勤務者1人 = 1 FTE

「Full-Time Equivalent」を直訳すると「フルタイムに相当するもの」。医療・介護・保育の分野では同じ考え方を常勤換算と呼びます。意味は同じで、呼び名が業界によって違うだけです。

FTEの計算式と具体例

基本の計算式

FTEの計算式

FTE = 対象者の労働時間 ÷ フルタイム勤務者の労働時間

複数人いる場合は、各人のFTEを合計する

ポイントは、「フルタイム勤務者の労働時間」を1の基準にすることです。日単位でも週単位でも年単位でも、分母と分子の時間の単位をそろえれば同じ結果になります。

具体例1:1日単位で計算する

フルタイムが「1日8時間」の職場を例に考えます。

対象者 1日の労働時間 計算 FTE
Aさん(正社員) 8時間 8 ÷ 8 1.0
Bさん(パート) 4時間 4 ÷ 8 0.5
Cさん(パート) 6時間 6 ÷ 8 0.75
合計 3人(頭数) 2.25 FTE

頭数(ヘッドカウント)では3人ですが、戦力としては2.25人分(2.25 FTE)。このように、人数ではなく「フルタイム換算した業務量」を表せるのがFTEの特徴です。

具体例2:週単位・年単位で計算する

採用計画や予算では、週や年でまとめて計算することもあります。フルタイムを「週40時間」とした場合の例です。

基準 フルタイム 対象者の労働 FTE
週単位 週40時間 週30時間 0.75
年単位 年2,080時間 年1,040時間 0.5

年2,080時間は「週40時間 × 52週」で算出した、海外でよく使われるフルタイムの目安です。職場ごとにフルタイムの定義(所定労働時間)が違うので、分母をその職場の基準に合わせる点に注意してください。

「0.5 FTE」はどういう意味か

0.5 FTEとは、フルタイム勤務者の半分の労働時間で働く戦力を指します。1人の人が0.5 FTEで働く場合もあれば、「あるプロジェクトに業務時間の半分だけ関わる」という配分を0.5 FTEと表す場合もあります。人数ではなく稼働量を示す単位だと考えると理解しやすくなります。

FTEと混同しやすい言葉との違い

FTEは「ヘッドカウント」「人月」と混同されがちです。意味がはっきり違うので、表で整理します。

用語 数えるもの
FTE フルタイム換算した稼働量(時間ベース) パート2人で1.0 FTE
ヘッドカウント 在籍する人の頭数(勤務時間は問わない) パート2人で2人
人月 1人が1か月働く作業量(期間 × 人数) 2人 × 3か月=6人月

ヘッドカウントとの違い

ヘッドカウントは「何人在籍しているか」という頭数です。短時間勤務でも1人は1人と数えます。一方FTEは勤務時間を基準にするため、同じ2人でもパート2人なら1.0 FTEになることがあります。要員の実際の戦力を把握したいときはFTEが向いています。

人月との違い

人月(man-month)は「1人が1か月分働く作業量」を表す、期間をかけ合わせた累計の単位です。これに対しFTEは「いま何人分の戦力がそろっているか」というその時点のスナップショットに近い指標です。見積りに使うのが人月、要員計画やコスト配分に使うのがFTE、と役割が異なります。

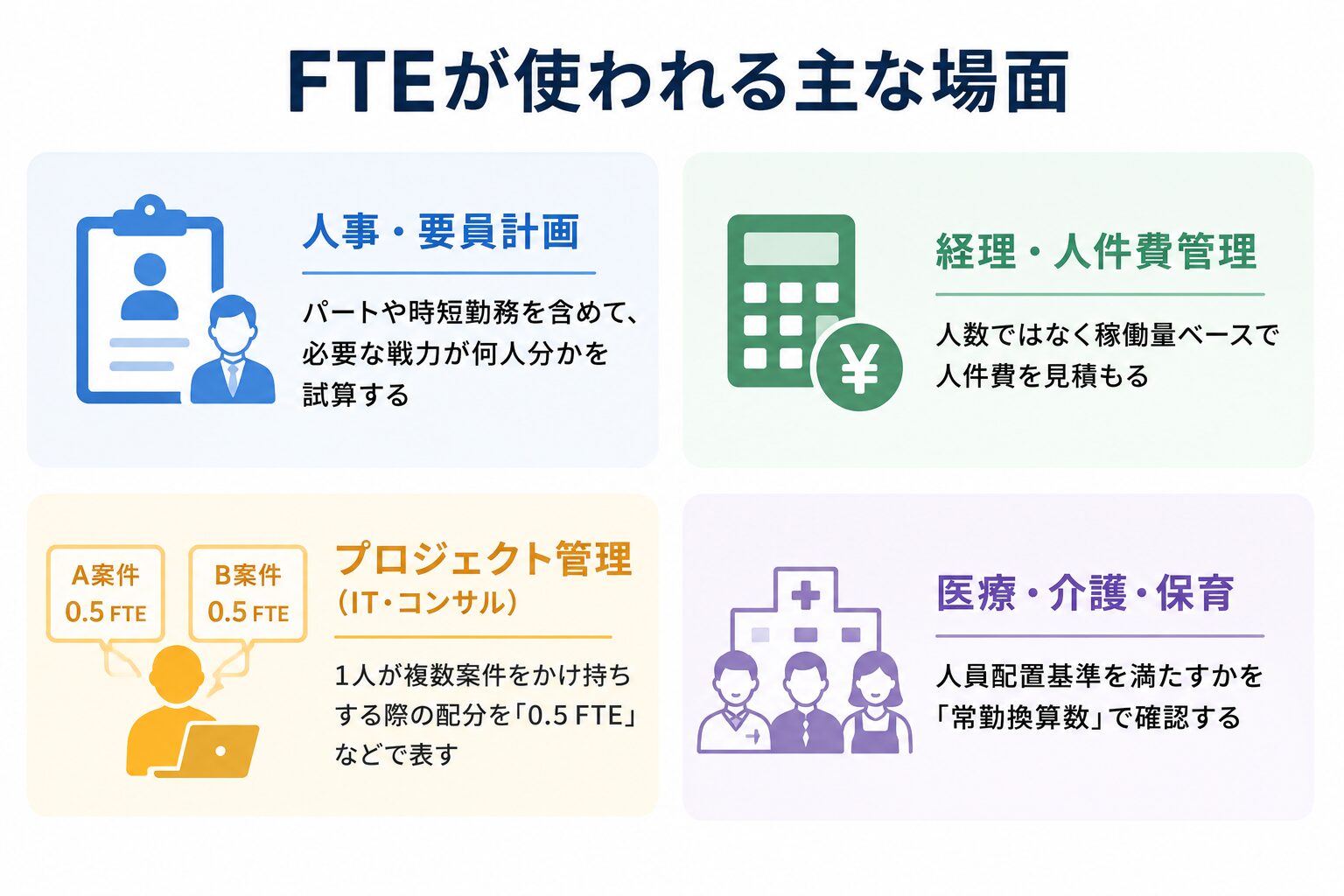

FTEが使われる主な場面

  • 人事・要員計画:パートや時短勤務を含めて、必要な戦力が何人分かを試算する
  • 経理・人件費管理:人数ではなく稼働量ベースで人件費を見積もる
  • プロジェクト管理(IT・コンサル):1人が複数案件をかけ持ちする際の配分を「0.5 FTE」などで表す
  • 医療・介護・保育:人員配置基準を満たすかを「常勤換算数」で確認する

とくにITプロジェクトでは、「この人はAプロジェクトに0.5 FTE、Bプロジェクトに0.5 FTE」のように、1人の稼働を複数案件へ振り分ける管理によく使われます。

FTEを使うメリットと注意点

メリット

  • 働き方が多様でも、戦力を同じ物差しで比較できる
  • 人数では見えない実際の稼働量を数値化できる
  • 要員計画・予算・配分の根拠資料として説明しやすい

注意点

使うときの注意

FTEはあくまで「時間」を基準にした換算値です。同じ0.5 FTEでも、ベテランと新人ではアウトプットが大きく異なります。スキルや成果の差は反映されない点を踏まえ、人員配置の判断材料の一つとして使うのが適切です。また、フルタイムの定義(所定労働時間)が職場や国で異なるため、比較するときは分母の基準をそろえることが欠かせません。

ExcelでFTEを計算する手順

人数が多い場合は、Excelやスプレッドシートでまとめて計算すると正確です。基本の流れは次の3ステップです。

手順 操作 入力する数式(例)
(1) 各人の労働時間を入力 B列に労働時間を入力
(2) フルタイム基準で割ってFTEを算出 C2 = B2 / 8
(3) FTE列を合計する =SUM(C2:C10)

「8」の部分にはその職場のフルタイム所定労働時間を入れます。週単位なら40、年単位なら2,080など、分母をそろえるのがポイントです。割り算の結果は小数で出るので、表示形式を小数第2位までにすると見やすくなります。

Excelでの基本式

各人のFTE = 労働時間 ÷ フルタイム所定労働時間

最後に SUM で合計すれば部署全体のFTEが出る

医療・介護の「常勤換算数」の計算例

医療・介護・保育の現場では、人員配置基準を満たしているかを常勤換算数で確認します。考え方はFTEと同じで、「常勤職員が勤務すべき時間」を分母に置きます。

常勤換算数の計算式

常勤換算数 = 全職員の週の合計勤務時間 ÷ 常勤が勤務すべき週の時間

常勤が「週40時間」の事業所で、次の職員がいる場合を計算します。

職員 週の勤務時間 計算 換算値
常勤A 40時間 40 ÷ 40 1.0
非常勤B 24時間 24 ÷ 40 0.6
非常勤C 16時間 16 ÷ 40 0.4
合計 80時間 80 ÷ 40 2.0

頭数は3人ですが、常勤換算では2.0人分。配置基準が「常勤換算2.0以上」であれば、この体制で基準を満たす計算になります。実際の基準時間は事業形態によって異なるため、各制度の規定を必ず確認してください。

FTEを使った人件費の試算例

FTEは予算づくりにも役立ちます。「フルタイム1人あたりの年間人件費 × 必要FTE」で、稼働量ベースのコストを見積もれます。

項目 数値
フルタイム1人あたり年間人件費 500万円
必要な戦力 2.5 FTE
想定人件費 500万 × 2.5 = 1,250万円

このように、実際の頭数を決める前に必要なコスト規模を把握できます。正社員1人+パート3人で2.5 FTEをまかなうのか、正社員2.5人相当で組むのか、といった採用方針の検討材料にもなります。

FTE計算でよくあるミスと対策

  • 分母の単位がそろっていない:分子は週、分母は日…と単位がずれると正しく出ません。週・月・年で必ずそろえます。
  • 休憩時間を含めてしまう:所定労働時間は休憩を除いた実働時間が基本です。基準のとり方を統一しましょう。
  • 残業を無条件に加算する:要員計画では1人=最大1.0 FTEとし、残業は別管理にするのが一般的です。
  • フルタイムの定義を確認していない:職場ごとに所定労働時間が違います。比較や報告では基準を明記します。

ミスを防ぐコツ

計算の前に「フルタイム=何時間か」を最初に1か所で定義し、すべての計算でその数値を分母に使うことです。Excelなら基準時間を1つのセルにまとめ、各計算で参照(絶対参照)すれば、ずれや入力ミスを防げます。

FTEに関するよくある質問

FTEとヘッドカウントはどちらを使えばいいですか?

在籍する人数を把握したいならヘッドカウント、実際の稼働量(戦力)を把握したいならFTEを使います。両方を併記すると、人数と戦力のギャップが見えて要員計画に役立ちます。

1人で1.0 FTEを超えることはありますか?

残業を含めて換算すれば1.0を超える計算は可能ですが、要員計画では基本的に1人=最大1.0 FTEとして扱うのが一般的です。超過分は残業や追加要員として別に管理します。

常勤換算とFTEは同じですか?

考え方は同じです。医療・介護・保育などの分野では「常勤換算(数)」と呼び、ビジネス全般では英語のFTEが使われます。どちらもフルタイム勤務者を1とした換算値です。

まとめ:FTEは戦力を「人数」でなく「稼働量」で測る指標

  • FTE(Full-Time Equivalent)=フルタイム勤務者◯人分を表す換算指標
  • 計算式は「対象者の労働時間 ÷ フルタイム勤務者の労働時間」
  • ヘッドカウント(頭数)・人月(期間×人数)とは数えるものが異なる
  • スキル差は反映されないため、判断材料の一つとして活用する

FTEは、多様な働き方が広がるなかで「実際の戦力」を共通の物差しで見える化できる便利な指標です。人事資料やプロジェクトの工数管理で見かけたときは、まず「フルタイム何人分か」と読み替えてみてください。
